2015年造价工程师考试案例分析每日一练(第十七期)

简答题
1、某工程柱下独立基础如图6-I-1所示,共18个,分部分项工程量清单的统一项目编码见
表6-I-1。已知:土壤类别为三类土;混凝土现场搅拌;混凝土强度等级:基础垫层C10,独立基础及独立柱C20;弃土运距200m;基础回填土夯填;土方挖、填计算均按天然密实土。


问题:
1.根据图示内容和((建设工程工程量清单计价规范》的规定。根据表6-I-1所列清单项目编制±0.O0以下的分部分项工程量清单,并将计算过程及结果填入“分部分项工程量清单表”
2.某承包商拟投标该工程,根据地质资料,确定柱基础为人工放坡开挖,工作面每边增加0.3m;自垫层上表面开始放坡,放坡系数为0.33;基坑边可堆土490m3;余土用翻斗车外运200m。
该承包商使用的消耗量定额如下:挖1m3土方,用工0.48工日(已包括基底钎探用工);装运(外运200m)1m3土方,用工0.10工日,翻斗车0.069台班。已知:翻斗车台班单价为63.81元/台班,人工单位为22元/工日。
计算承包商挖独立基础土方的人工费、材料费、机械费合计。
3.假定管理费率为12%,利润率为7%,风险系数为1%。按《建设工程工程量清单计价规范》有关规定,计算承包商填报的挖独立基础土方工程量清单的综合单价(风险费以工料机和管理费之和为基数计算)。
(注:第2~3问的计算结果要带计量单位)

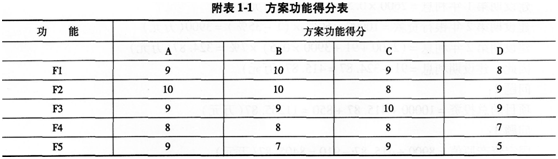

2、某房地产公司对某写字楼项目的开发,征集到若干设计方案,经筛选后对其中较为出色的四个设计方案作进一步的技术经济评价。有关专家决定从五个方面(分别以F1-F5表示)对不同方案的功能进行评价,并对各功能的重要程度比达成以下共识:F1:F2:F3:F4:F5=6:3:1:4:5。此后,各专家对该四个方案的功能满足程度分别打分,其结果见附表1-1。据造价工程师估算,A、B、C、D四个方案的单方造价分别为1420元/m2、1230元/m2、1150 元/m2、1136元/m2。

【问题】
1.请用环比评分法计算各功能的权重(计算结果保留三位小数)。
2.用价值指数法选择最佳设计方案。

3、某工程项目业主采用工程量清单招标方式确定了承包人,双方签订了工程施工合同,合同工期4个月,开工时间为2011年4月1日。该项目的主要价款信息及合同付款条款如下:
(1)承包商各月计划完成的分部分项工程费、措施费见表64。

(2)措施项目费160000元,在开工后的前两个月平均支付。
(3)其他项目清单中包括专业工程暂估价和计日工,其中专业工程暂估价为180000元;计日工表中包括数量为100个工13的某工种用工,承包商填报的综合单价(含管理费和利润)为120元/工日。
(4)工程预付款为合同价的20%,在开工前支付,在最后两个月平均扣回。
(5)工程价款逐月支付,经确认的变更金额、索赔金额、专业工程暂估价、计日工金额等与工程进度款同期支付。
(6)业主按承包商每次应结算款项的90%支付。
(7)工程竣工验收后结算时,按总造价的5%扣留质量保证金。
(8)规费综合费率为3.55%,税金率为3.41%。
施工过程中,各月实际完成工程情况如下:
(1)各月均按计划完成计划工程量。
(2)5月业主确认计日工35个工日,6月业主确认计日工40个工日。
(3)6月业主确认原专业工程暂估价款的实际发生分部分项工程费合计为80000元,7月业主确认原专业工程暂估价款的实际发生分部分项工程费合计为70000元。
(4)6月由于业主设计变更,新增工程量清单中没有的一部分分项工程,经业主确认的人工费、材料费、机械费之和为100000元,措施费为10000元,参照其他分部分项工程量清单项目确认的管理费费率为10%(以人工费、材料费、机械费之和为计费基础),利润率为7%(以人工费、材料费、机械费、管理费之和为计费基础)。
(5)6月因监理工程师要求对已验收合格的某分项工程再次进行质量检验,造成承包商人员窝工费5000元,机械闲置费2000元,该分项工程持续时间延长1天(不影响总工期)。检验表明该分项工程合格。为了提高质量,承包商对尚未施工的后续相关工作调整了模板形式,造成模板费用增加10000元。
【问题】
1.该工程预付款是多少?
2.每月完成的分部分项工程量价款是多少?承包商应得的工程价款是多少?
3.若承发包双方如约履行合同,列式计算6月末累计已完成的工程价款和累计已实际支付的工程价款。
4.填写承包商2011年6月的“工程款支付申请表”(表6-5)
(计算过程与结果均以元为单位,结果取整)

4、某工程合同工期37天,合同价360万元,采用清单计价模式下的单价合同,分部分项工程量清单项目单价、措施项目单价均采用承包商的报价,规费为人、材、机费和管理费与利润之和的3.3%,税金为人、材、机费与管理费、利润、规费之和的3.4%,业主草拟的部分施工合同条款内容如下:
1.当分部分项工程量清单项目中工程量的变化幅度在10%以上时,可以调整综合单价;调整方法是:由监理工程师提出新的综合单价,经业主批准后调整合同价格。
2.安全文明施工措施费,根据分部分项工程量的变化幅度按比例调整,专业工程措施费不予调整。
3.材料实际购买价格与招标文件中列出的材料暂估价相比,变化幅度不超过10%时,价格不予调整,超过10%时,可以按实际价格调整。
4.如果施工过程中发生极其恶劣的不利自然条件,工期可以顺延,损失费用均由承包商承担。
在工程开工前,承包商提交了施工网络进度计划,如图5-7所示,并得到监理工程师的批准。

施工过程中发生了如下事件:
事件1:清单中D工作的综合单价为450元/m3,在D工作开始之前,设计单位修改了设计,D工作的工程量由清单工程量4000m3增加到4800m3,D工作工程量的增加导致相应措施费用增加2500元。
事件2:在E工作施工中,承包商采购了业主推荐的某设备制造厂生产的工程设备,设备到场后检验发现缺少一关键配件,使该设备无法正常安装,导致E工作作业时间拖延2天,窝工人工费损失2000元,窝工机械费损失1500元。
事件3:H工作是一项装饰工程,其市面石材由业主从外地采购,由石材厂家供货至现场,但因石材厂所在地连续遭遇季节性大雨,使得石材运至现场的时间拖延,造成H工作晚开始5天,窝工人工费损失8000元,窝工机械费损失3000元。

【问题】
1.该施工网络进度计划的关键工作有哪些?H工作的总时差为几天?
2.指出业主草拟的合同条款中有哪些不妥之处,简要说明如何修改。
3.对于事件1,经业主与承包商协商确定,D工作全部工程量按综合单价430元/m3结算,承包商是否可向业主进行工期和费用索赔?为什么?若可以索赔,工期和费用索赔各是多少?
4.对于事件2,承包商是否可向业主进行工期和费用索赔?为什么?若可以索赔,工期和费用索赔各是多少?
5.对于事件3,承包商是否可向业主进行工期和费用索赔?为什么?若可以索赔,工期和费用索赔各是多少?

5、某商店一层火灾自动报警系统工程如图3.3.5所示。火灾自动报警系统工程的相关定额见表3.3-9。

人工单价为75元/工日,管理费和利润分别按人工费的65%和35%计算。
【问题】
1.按照图3.3.5和《建设工程工程量清单计价规范》的相关规定,列式计算配管配线的工程量,并选用以下给定的统一项目编码(见表3.3.10),在答题纸上编制“分部分工程量清单及计价表”(不计算计价部分)。

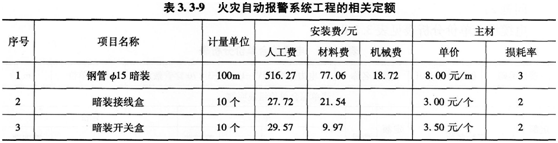

2.φ15钢管暗配的清单工程按照90m计,其余条件按图3.3-5设计要求。根据上述相关定额,计算“φ15钢管暗配”项目的综合单价,在答题纸上编制“工程量清单综合单价分析表”。(金额保留2位小数,其余保留4位小数)

6、某单位发包一化工非标设备制作安装项目,设备共40台,重量总计600t,其中封头、法兰等所有附件共计120t。由于结构复杂、环境特殊、时间紧迫,没有相应定额套用,经过调研,在编制招标控制价时,按照以下相关资料数据,确定该项非标设备制作安装的综合单价。
(1)该项非标设备的筒体部分采用标准成卷钢板进行现场卷制后,与所有附件组对焊接而成。筒体部分制作时钢板的利用率为80%,钢卷板开卷与平直的施工损耗率为4%;标准成卷钢板价格按0.5万元/t。封头、法兰等附件均采用外购标准加工件,每吨价格0.8万元。在制作、组对、安装过程中每台设备胎具摊销费为0.16万元,其他辅助材料费为0.64万元。
(2)基本用工按甲、乙两个施工小组曾做过的相近项目的算术平均值为依据确定。甲组8人完成6台共耗用了384个工日;乙组8人累计工作224个工日完成了4台。其他用工(包括超运距和辅助用工)每台设备为15个工日。预算人工幅度差按12%计。预算定额工日单价按50元计。
(3)施工机械费用每台非标设备按0.66万元计。
(4)企业管理费、利润分别按人工费的65%、35%计。

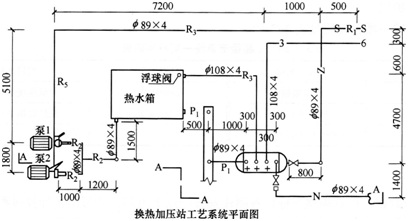

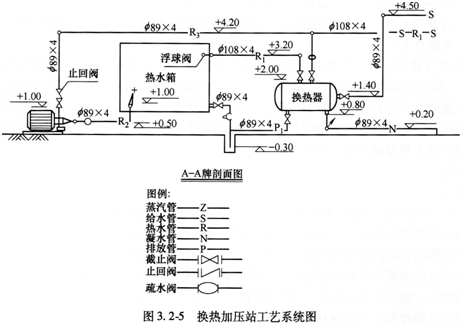

换热加压站工艺系统安装如图3.2.5所示。


说明:
1.管道系统工作压力为1.0MPa,图中标注尺寸除标高以m计外,其他均以mm计。
2.管道均采用20号碳钢无缝钢管,弯头采用成品压制弯头,三通现场挖眼连接,管道系统全部采用电弧焊接。
3.蒸汽管道安装就位后,对管口焊缝采用x光射线进行无损探伤,探伤片子规格为80mm×150mm,管道焊接按每10m有7个焊口计,探伤比例要求为50%,管道焊接探伤片子的搭接长度按25mm计。
4.所有法兰为碳钢平焊法兰;热水箱内配有一浮球阀。阀门型号截止阀为J41T-16,止回阀为H41T-16,止回阀为H41T-16,疏水阀S41t-16,均采用平焊法兰连接。
5.管道支架为普通支架,管道安装完毕进行水压试验和冲洗。
6.所有管道、管道支架除锈后,均刷防锈漆两遍,管道采用岩棉壳(厚度为50mm)保温,外缠箔保护层。

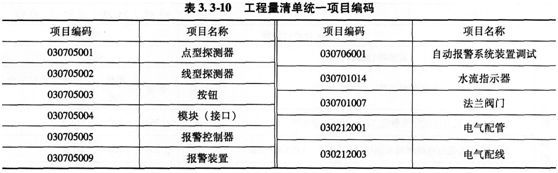

工程量清单统一项目编码见表3.2.18。

【问题】
1.根据背景数据,计算碳钢非标设备制作安装的以下内容,并写出其计算过程:
(1)计算制作安装每台设备筒体制作是的钢板材料损耗率、需用平直后的钢板数量、需用标准成卷钢板数量、每台设备制作安装的所需材料费。
(2)计算每台该设备制作安装的时间定额(即基本用工)、每台设备制作安装的预算定额工日消耗量及人工费。
2.按照《建设工程工程量清单计价规范》及其规定,以及给出的“工程量清单统一项目码”,编列出该管道系统(支架制安除外)的分部分项工程量清单项目,将相关数据内容填入答题纸表“分部分项工程量清单表”中,并将管道和管道焊缝x光射线探伤工程量的计算过程(其中89×4无缝钢管长度工程量已给定,不需写计算过程),分步写在答题纸表“分部分项工程量清单表”的后面。

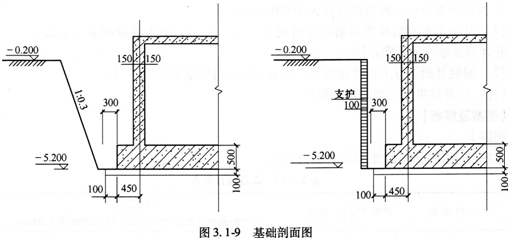

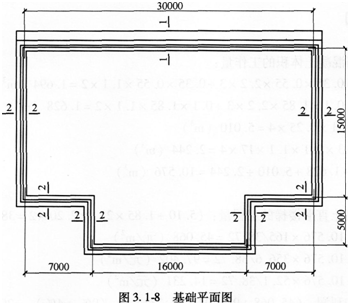

7、某建筑物地下室挖土方工程,内容包括:挖基础土方和基础土方回填,基础土方回填采用打夯机夯实,除基础回填所需土方外,余土全部用自卸汽车外运800m至弃土场。提供的施工场地,已按设计室外地坪一0.20m平整,土质为三类土,采取施工排水措施。根据图3.1-8基础平面图、图3.1-9剖面图所示的现场环境条件和工程经验,确定土方开挖方案为:基坑1-1剖面边坡按1:0.3放坡开挖外,其余边坡均采用坑壁支护垂直开挖,采用挖掘机开

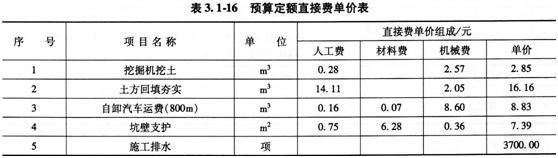

挖基坑。假设施工坡道等附加挖土忽略不计,已知垫层底面积586.21m2。有关施工内容的预算定额直接费单价见表3.1-16。


承发包双方在合同中约定:以人工费、材料费和机械费之和为基数,计取管理费(费率5%)、利润(利润率4%);以分部分项工程费合计、施工排水和坑壁支护费之和为基数,计取临时设施费(费率1.5%)、环境保护费(费率0.8%)、安全和文明施工费(费率1.8%);不计其他项目费:以分部分项工程费合计与措施项目费合计之和为基数计取规费(费率2%)。税金费率为3.44%。
【问题】
除问题1外,其余问题均根据《建设工程工程量清单计价规范》(GB 50500--2008)的规定进行计算。
1.预算定额计算规则为:挖基础土方工程量按基础垫层外皮尺寸加工作面宽度的水平投影面积乘以挖土深度,另加放坡工程量,以立方米计算;坑壁支护按支护外侧直接投影面积以平方米计算,挖、运、填土方计算均按天然密实土计算。计算挖掘机挖土、土方回填夯实、自卸汽车运土(800m)及坑壁支护的工程量,把计算过程及结果填入答题纸表3.1—17中。
2.假定土方回填土工程量为190.23m3。计算挖基础土方工程量,编制挖基础土方和土方回填的分部分项工程量清单,填入答题纸表3.1一18中(挖基础土方的项目编码为010101003,土方回填的项目编码为010103001)。
3.计算挖基础土方的工程量清单综合单价,把综合单价组成和综合单价填入答题纸表3.1-19“工程量清单综合单价分项表”中。
4.假定分部分项工程费用合计为31500.00元。
(1)基础土方的措施项目清单计价表(一)、(二),填入答题纸表3.1.20(一、二)
中,并计算其措施项目费合计。
(2)编制基础土方工程投标报价汇总表,填入答题纸表3.1-21中。
(注:计算结果均保留两位小数)

8、某拟建工业项目的有关基础数据如下:
1. 项目建设期2 年,运营期6 年,建设投资2000 万元,预计全部形成固定资产。
2. 项目资金来源为自有资金和贷款。建设期内,每年均衡投入自有资金和贷款本金各500 万元,贷款年利率为6%。流动资金全部用项目资本金支付,金额为300 万元,于投产当年投入。
3. 固定资产使用年限为8 年,采用直线法折旧,残值为100 万元。
4. 项目贷款在运营期间按照等额还本、利息照付的方法偿还。
5. 项目投产第1 年的营业收入和经营成本分别为700 万元和250 万元,第2 年的营业收入和经营成本分别为900 万元和300 万元,以后各年的营业收入和经营成本分别为1000 万元和320 万元。不考虑项目维持运营投资、补贴收入。
6. 企业所得税率为25%,营业税金及附加税率为6%。
问题:
1. 列式计算建设期贷款利息、固定资产年折旧费和计算期第8 年的固定资产余值。
2. 计算各年还本、付息额及总成本费用,并编制借款还本付息计划表和总成本费用估算表。
3. 计算运营期内各年的息税前利润,并计算总投资收益率和项目资本金净利润率。
4. 从项目资本金出资者的角度,计算计算期第8 年的净现金流量。
9、工程资料背景如下:
1.图6. Ⅲ.1~图6. Ⅲ.3所示为某变电所变配电工程的平面图和高、低压配电系统图,图中③号高压成套配电柜到电力变压器的电缆管线的清单工程量设定为:∮100钢管暗敷为9m;电力电缆穿管敷设YJV-10kV-3×70mm2为10m,其另应增加的附加长度为3.5m。
2.电缆工程的相关定额见下表:

3.该工程变配电装置中的全部母线,均由生产厂家制作安装。人工费单价为80元/工日,管理费和利润分别按人工费的60%和40%计算。

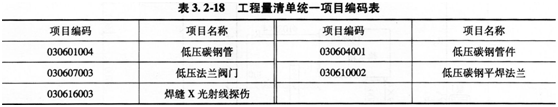

4.相关分部分项工程量清单项目统一编码见下表:

问题:
1.按照背景资料1、3、4和图6.Ⅲ.1~ 6.Ⅲ.3所示内容,在答题纸表6.Ⅲ.1中,编制该工程变配电装置安装和电缆管线的“分部分项工程量清单与计价表”。(不计算计价部分)
2.根据背景资料2中的相关定额,计算“电力电缆”项目的综合单价,在答题纸6.Ⅲ.2中,编制“工程量清单综合单价分析表”。(”数量”栏保留三位小数,其余保留两位小数)
10、 某工程采用工程量清单招标,确定某承包商中标。甲乙双方签订的承包合同中包括的分部分项工程量清单工程量和投标综合单价见表5-5。工程合同工期为l2个月,措施费为84万元,其他项目费为l00万元,规费费率为分部分项工程费、措施费、其他项目费之和的4%,税金率为3.35%。有关工程付款的条款如下:
1)工程预付款为合同价的20%,在合同签订后l5日内一次支付,措施费在6个月的工程进度款中均匀支付。
2)工程进度款每3个月结算一次。
3)在各次工程款中按5%的比例扣留工程质量保修金。
施工期间第4~第6个月分项工程结算价格综合调整系数为1-1。

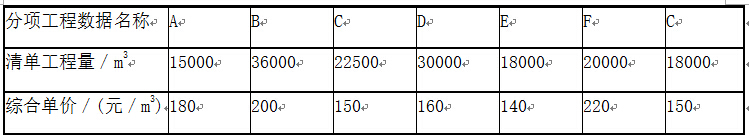

表5.5分部分项工程计价数据表

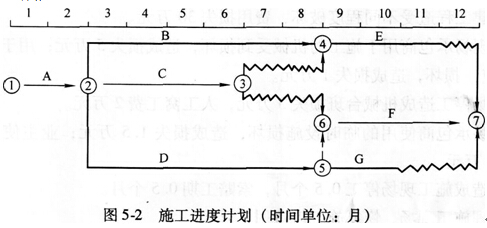

经监理工程师批准的进度计划如图5.2所示(各分项工程各月计划进度和实际进度均为匀速进展)。

第6个月末检查工程进度时,B工作完成计划进度的1/2,C工作刚好完成,D工作完成计划进度的1/3。
问题:
1.计算各分项工程的分部分项工程费、每月完成的分部分项工程费,把计算结果填人表5-6中,并列式计算工程预付款。
表5-6分项工程费表

2.根据第6个月末检查结果,在答题纸图上绘制前锋线,并分析第6个月末B、C、D 3项工作的进度偏差,如果后6个月按原计划进行,分析说明B、D工作对工期的影响。
3.若承包方决定在第6个月后调整进度计划以确保实现合同工期,应如何调整(有关分项工程可压缩的工期和相应增加的费用见表5-7)?说明理由。
表5-7分项工程可压缩的工期和相应增加的费用

4.按实际进度情况结算,第4~第6个月应签发工程款为多少万元(假设期间无其他项目费发生,A工作按批准进度计划完成)?





   >>学课在线网课试听.报名        >>学课在线智能题库.模拟做题       >>直播课程       >>录播课程

课程名称
课程免费试听
课程名称
课程免费试听
课程名称
课程免费试听
初级会计师

一级建造师

执业药师

中级会计师

二级建造师

护士资格证

注册会计师

一级造价工程师

健康管理师

经济师考试

监理工程师

考研辅导课

银行从业

安全工程师

自考课程

基金从业

一级消防工程师

心理咨询师

企业人力资源管理师

法律职业资格考试

公共营养师

社会工作者

消防设施操作员

保育员

教师资格证

成人高考

育婴师

公务员培训

文职培训

英语四六级

计算机软考
养老护理员
税务师培训

房产经纪人
咨询工程师

其它课程>>



重要提醒!!内容中联系方式并非本站联系方式,报名咨询的学员请与下面最新联系方式联系我们咨询报名-以免损失!
>>长期招聘兼职招生代理人员,项目合作,团报优惠咨询,有意者请联系我们 >>咨询:13312524700(可加微信)。

昆明学历中心:◆咨询电话:0871-65385921、13312528471 赖老师、钱老师(微信报名:17787865775)点击这里给我发消息


云南地州中心:◆咨询电话:0871-65385921、17787865775 冯老师、 王老师(微信报名:17787865775)点击这里给我发消息


总部报名地址: ◆昆明市-五华区教场东路莲花财富中心10楼;网课试听:ke.xuekaocn.cn   点击这里立即咨询我们



地州分校:   大理分校   丽江分校   迪庆分校   怒江分校   红河分校   临沧分校   玉溪分校   文山分校   保山分校   德宏分校   昭通分校   普洱分校   版纳分校 【各地州学员请加老师微信咨询报名,电话(微信):133-1252-4700】;2021年云南省成人高考>>立即报名



职业技能考证:心理咨询师、健康管理师、茶艺师等更多>◆咨询电话:133 1252 4700(微信)点击这里咨询我们

公考培训咨询:◆国考云南省考公务员/事业单位面授培训,咨询电话:133 1252 4700 (微信)点击这里立即咨询我们






温馨提示:因考试政策、内容不断变化与调整,学课在线网提供的以上信息仅供参考,如有异议,请考生以权威部门公布的内容为准!

免责声明:以上内容仅代表原创者观点,其内容未经本站证实,学课在线网对以上内容的真实性、完整性不作任何保证或承诺,转载目的在于传递更多信息,由此产生的后果与学课在线网无关;如以上转载内容不慎侵犯了您的权益,请联系我们QQ:1536696595,我们将会及时处理。




网友评论
