单项选择题
1、 电机、压缩机等设备的基础一般为( )。
A.框架式基础
B.沉井基础
C.大块式基础
D.桩基础
2、 成套配电装置空载运行( )h无异常现象后,即可办理验收手续,交建设单位使用。
A.36
B.24
C.48
D.12
3、 有关焊接工艺评定和焊接工艺评定报告作用的表述,正确的是( )。
A.焊接工艺评定用于验证和评定焊接工艺方案的正确性
B.焊接工艺评定报告可直接指导生产
C.焊接工艺评定报告是焊接工艺细则卡的说明
D.焊接工艺评定报告只能作为一份焊接工艺卡的依据
4、 下列指标中,属于涂膜的物理机械性能指标的是( )。
A.耐盐雾性
B.耐湿热性
C.耐水性
D.耐磨性
5、 超声波检测与射线检测相比较,说法不正确的是( )。
A.灵敏度高
B.显示缺陷直观
C.灵活方便
D.受检测人员经验和技术熟练程度影响较大
6、 高层建筑的给水系统应进行合理的竖向分区并加设( )。
A.减压阀
B.止回阀
C.压力阀
D.单向阀
多项选择题
7、 三相绕线式感应电动机启动时为了减小启动电流并增加启动转矩,可通过( )启动。
A.定子串接电抗器
B.自耦降压启动器
C.Y-△降压启动器
D.转子串接电阻
E.频敏变阻器
简答题
8、一、背景
由国家和民营企业共同兴建的某炼钢厂,施工单项投资估算600万。起初,建设单位拟定由中央直属的一家冶金建设公司总承包该项目工程,遭到当地监管部门的反对。
建设单位招投标过程中发生下列事件:
事件一,工程采用PC承包形式进行招投标,有个别单位不明白PC承包的含义。
事件二,自发标之日到投标日要求15天完成投标文件的编制,有一家投标单位提出时间太紧无法完成,要求延长至21天,建设单位予以拒绝。
事件三,评标委员会由投标办组建,有招标办和建设单位各一位领导、一名建设单位项目负责人和随机抽选的两名工程技术人员组成。投标单位提出质疑。
事件四,开评标过程中,五家投标单位,有两家因时间紧未完成标书而弃权,一家在投标截止时间晚10分钟递交标书,得到建设单位的谅解,最终三家投标单位经评审由一家施工单位中标。
二、问题
1.说明建管部门对炼钢厂拟定总承包商反对的理由。
2.PC承包模式包括哪些内容?
3.事件二中投标单位要求延长投标日期的要求是否合理?简述理由。
4.说明投标单位对评标委员会组成提出质疑的理由。
5.根据事件四的内容,评述本次招投标工作的有效性。
9、 某污水处理工程,在施工过程中,项目经理部对施工现场的环境保护和文明施工提出了相应的措施。
对现场环境保护主要从自身活动、产品、服务、工程分包方、劳务分包方、物资供应等相关方提出措施。
对现场文明施工策划主要从现场管理、安全防护、临时用电安全、机械设备安全、消防和保卫管理、材料管理、环境保护管理、环卫卫生管理和宣传教育方面提出相应的措施。
问题
1.如何对现场环境保护措施进行具体落实?
2.现场文明施工的各项措施应细化成怎样的措施?
3.在现场安全防护方面应制订哪些文明施工措施?
10、 背景资料
某安装公司中标了某贸易中心大楼的电气安装工程,该丁程采用以人工费为取费基数的全费用综合单价计价。中标工程量清单如表1所示,措施项目总费用为210万元。合同工程量清单计价表表1
|
分部分项工程 |
单位 |
工程量 |
全费用综合单价(元) |
合价(万元) |
|
配管配线 |
m |
50000 |
30 |
150 |
|
铁构件制作安装 |
t |
50 |
8000 |
40 |
|
电缆桥架安装 |
t |
150 |
10000 |
150 |
|
配电箱安装
|
台 |
400
|
1500
|
60
|
|
变压器安装
|
台 |
4
|
120000
|
48
|
|
电缆敷设 |
m |
4000 |
400 |
160 |
|
灯具安装 |
套 |
2000 |
500 |
lOO |
|
低压配电柜安装
|
台 |
80
|
30000
|
240
|
|
电气诟J试 |
系统 |
200 |
1100 |
22 |
合同约定:对于施工过程中发生的设计变更,合同清单中有的项目,按合同清单中的综合单价计价,清单中没有的采用当地现行安装工程预算定额,以定额人工费为基数,按管理费50%、利润20%、规费21%、安全文明施工专项费9%、确定全费用综合单价,工程所在地建安税率3.48%

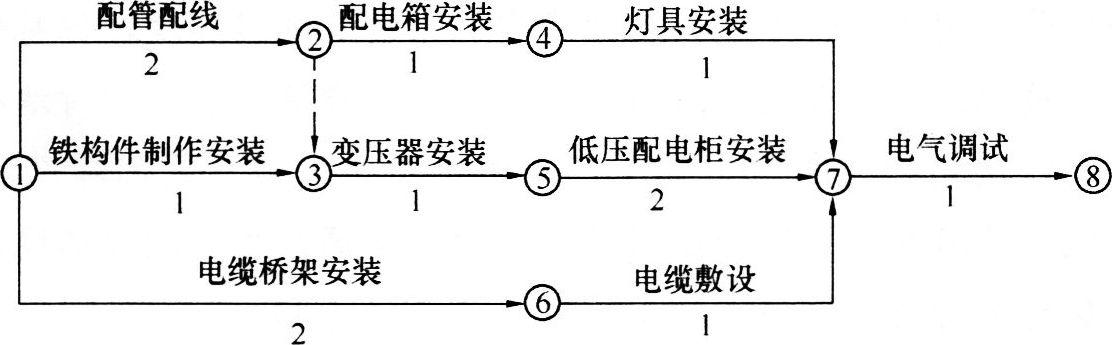

合同签订后,安装公司编制了施工进度网络计划,并经监理工程师批准。如图所示
(单位:月)。

施工中发生了如下事件:
事件1:施工开始后遇到季节性降雨,安装公司对已完工程采取了保护措施并发生了保护措施费用10万元;由于地处繁华路段,安装公司提高了安全防范等级,比常规工程增加了10万元的防护措施费用。
事件2:施工至第2月末,建设单位发出设计变更,将原计划由电力部门施工的高压配电柜安装工作改由安装公司实施,按照施工工艺,高压配电柜安装工作需在变压器安装工作结束后开始,在低压配电柜安装工作开始前完成,持续时间需要1个月。高压配电柜安装工程直接费54000元/台,其中人工费10000元/台,工程量10台。
事件3:高压配电柜安装完成后,安装公司向建设单位提出承担包括高压试验在内的高压配电柜试验调整工作的请求,建设单位和监理单位审查后认为安装公司未获得许可,予以拒绝。
问题
1.安装公司就事件1中的两项费用向建设单位索赔,是否合理?分别说明理由。
2.计算合同总价、事件2中新增加的高压配电柜安装工作全费用综合单价、设计变更后增加的工程款以及变更后的总造价。
3.按施工进度网络计划节点编号指出关键线路,计算合同工期。
4.新增加的高压配电柜安装工作是否影响总工期?说明理由。
5.高压配电柜试验调整包括哪些内容?事件3中,安装公司从事高压柜试验和调整应获得何种许可?
重要提醒!!内容中联系方式并非本站联系方式,报名咨询的学员请与下面最新联系方式联系我们咨询报名-以免损失!
>>长期招聘兼职招生代理人员,项目合作,团报优惠咨询,有意者请联系我们 >>咨询:13312524700(可加微信)。
云南地州中心:◆咨询电话:0871-65385921、17787865775 冯老师、 王老师(微信报名:17787865775)
总部报名地址: ◆昆明市-五华区教场东路莲花财富中心10楼;网课试听:ke.xuekaocn.cn
地州分校: 大理分校 丽江分校 迪庆分校 怒江分校 红河分校 临沧分校 玉溪分校 文山分校 保山分校 德宏分校 昭通分校 普洱分校 版纳分校 【各地州学员请加老师微信咨询报名,电话(微信):133-1252-4700】;【2025年云南省成人高考>>立即报名】
职业技能考证:心理咨询师、健康管理师、茶艺师等更多>◆咨询电话:133 1252 4700(微信)
公考培训咨询:◆国考云南省考公务员/事业单位面授培训,咨询电话:133 1252 4700 (微信)
